Primăria Oradea: Amenajarea coridoarelor verzi este în grafic. Vezi când vor fi gata

Primăria Oradea: Amenajarea coridoarelor verzi este în grafic. Vezi când vor fi gata

De Călin Corpaș
la 8 June 2020 09:31 Reactualizat la: 8 June 2020 10:13
1 Comentarii

Primăria Oradea: Amenajarea coridoarelor verzi este în grafic. Vezi când vor fi gata

8 June 2020 09:31 Reactualizat la: 8 June 2020 10:13
Coridoarele verzi din cartierele Veteranilor, Soarelui și de pe Barcăului ar trebui finalizate în lunile iulie și august a acestui an. Cele din strada Ion Bogdan și din cartierul Grigorescu, în februarie - martie 2021.
Scris de Călin Corpaș - Coridoarele verzi din cartierele Veteranilor, Soarelui și de pe Barcăului ar trebui finalizate în lunile iulie și august a acestui an. Cele din strada Ion Bogdan și din cartierul Grigorescu, în februarie - martie 2021.

Trimite articolul

X

Cele cinci coridoare verzi costă circa 22 de milioane de lei, fără TVA și beneficiază de finanțare europeană. Proiectele de regenerare urbană au fost demarată în 2018, de către Primăria Oradea, prin reconfigurarea unor zone aflate în paragină, fie prin demolarea unor clădiri dezafectate, fie prin preluarea unor terenuri și regândirea întregului spațiu ca o zonă utilă și plăcută pentru locuitorii acelei zone. Firma sătmăreană SC Seminstal SRL amenajează patru din cele cinci coridoare verzi noi din Oradea, aflate în curs de amenajare.
„Zestrea de spații verzi a municipiului Oradea urmează să se îmbogățească cu cinci coridoare verzi, în suprafață totală de 12 hectare, la care se lucrează într-un ritm susținut. Acestea sunt finanțate din fonduri europene, în valoare de peste 6 milioane de euro, noile parcuri fiind amenajate pe terenuri degradate din municipiu pe care le transformăm în zone verzi și de agrement, accesibile tuturor”, a declarat viceprimarul Florin Birta.

70 de arbori în cartierul Veteranilor

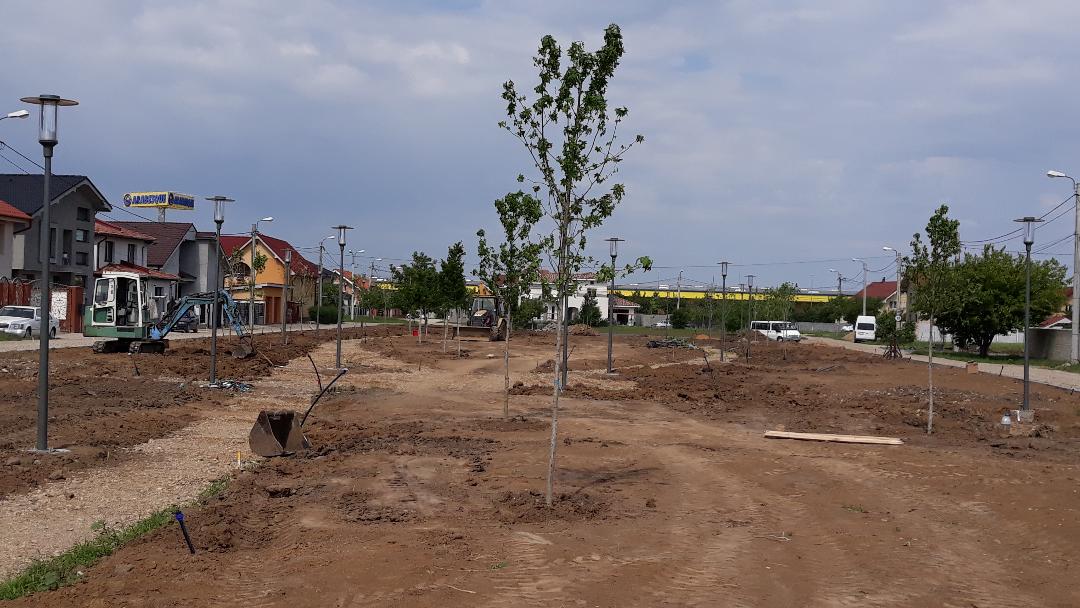

Primăria Oradea continuă lucrările de amenajare în coridorul verde din cartierul Veteranilor, situat în Ioșia Sud, în proximitatea Șoselei de Centură. Aici vor fi plantați 153 de arbori ornamentali din speciile: arțar, mesteacăn, fag, magnolie, platan și a unui sortiment variat de arbuști și plante florale perene.
Până la această dată au fost finalizate lucrările la sistemul de irigație, rețelele electrice subterane și stâlpii de iluminat public, fiind montate și bordurile ce delimitează perimetral coridorul verde. De asemenea, aici au fost plantați și 70 arbori din specia fag, stejar și liquidambar. Totodată, sunt în curs de execuție lucrările de amenajare a aleilor și zonelor de relaxare cu un sistem bicomponent din piatră spartă și polimeri, urmând ca, începând cu data de 15 mai, în aceste zone să fie instalate bordurile și elementele decorative (pergola și jardiniere) din tablă de tip corten, informează municipalitatea.
Lucrările de amenajare a coridorului verde au fost atribuite prin licitație firmei SC Saminstal SRL din localitatea Vetiș, de lângă municipiul Satu Mare, pentru suma de 1.647.208,44 lei fără TVA, având o durată de execuție de 6 luni, termen estimat de finalizare 20 august 2020.

256 în cartierul Soarelui

Pe coridorul verde str. Aurel Covaci din cartierul Soarelui, lucrările au fost începute în data de 25 februarie, iar până acum au fost finalizate lucrările la sistemul de irigație și rețelele electrice subterane, au fost instalate bordurile ce delimitează coridorul verde, aleile pietonale și pista de alergare.
De asemenea, sunt în curs de execuție lucrările de amenajare a terenului de baschet și a aleilor, de amplasare a stâlpilor de iluminat public respectiv de pregătire a terenului pentru amenajarea suprafețele verzi, întrucât lucrările imediat următoare sunt cele de plantare a 256 arbori ornamentali din specia: arțar, mesteacăn, fag, magnolie, stejar, cedru, chiparos, oțetar roșu, transmite Primăria.
Lucrările de amenajare a coridorului verde au fost atribuite prin licitaţie firmei SC Saminstal SRL pentru suma de 4.034.119,77 lei fără TVA, având o durată de execuție de 5 luni, termenul estimat de finalizare fiind 20 iulie 2020.

353 pe Barcăului

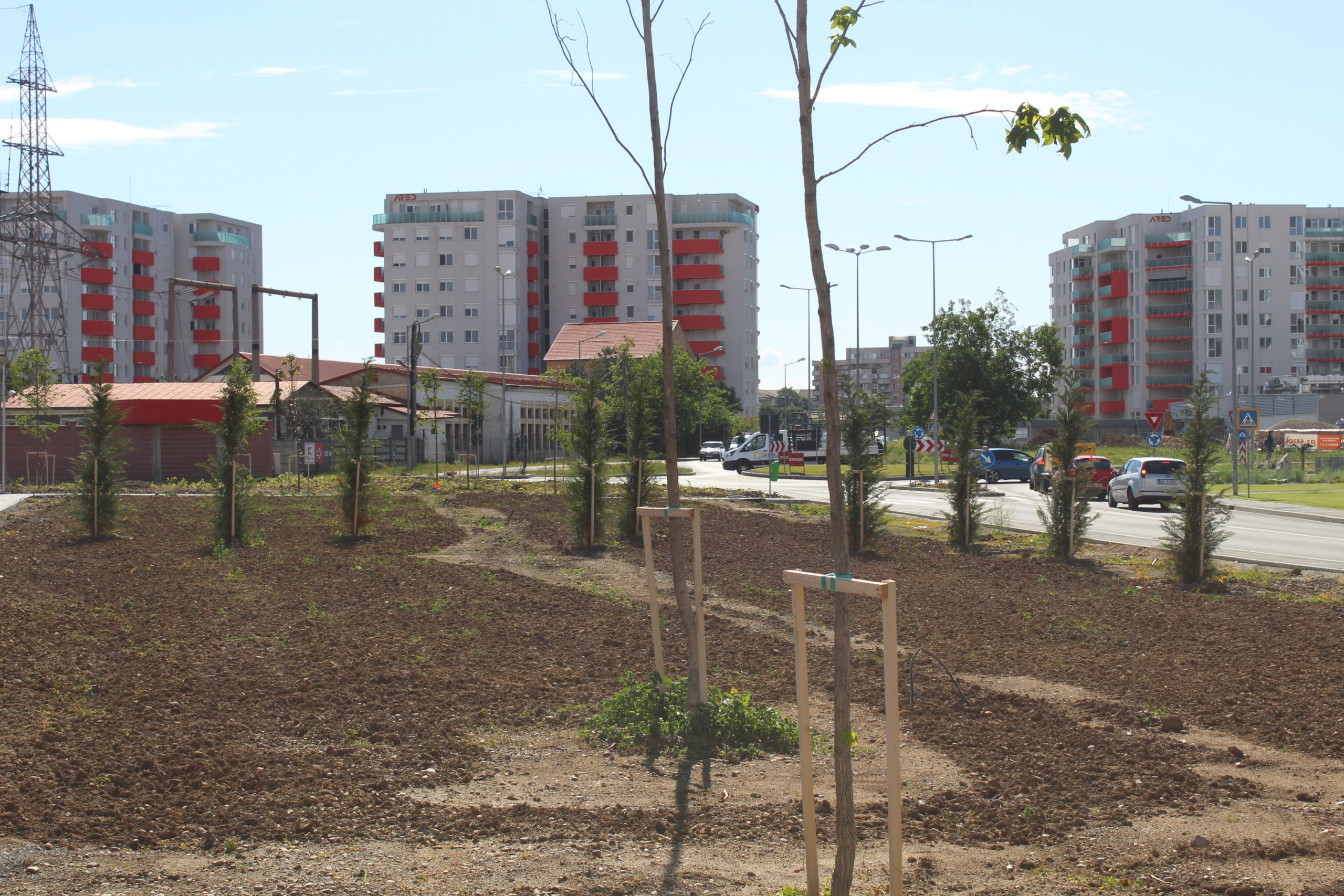

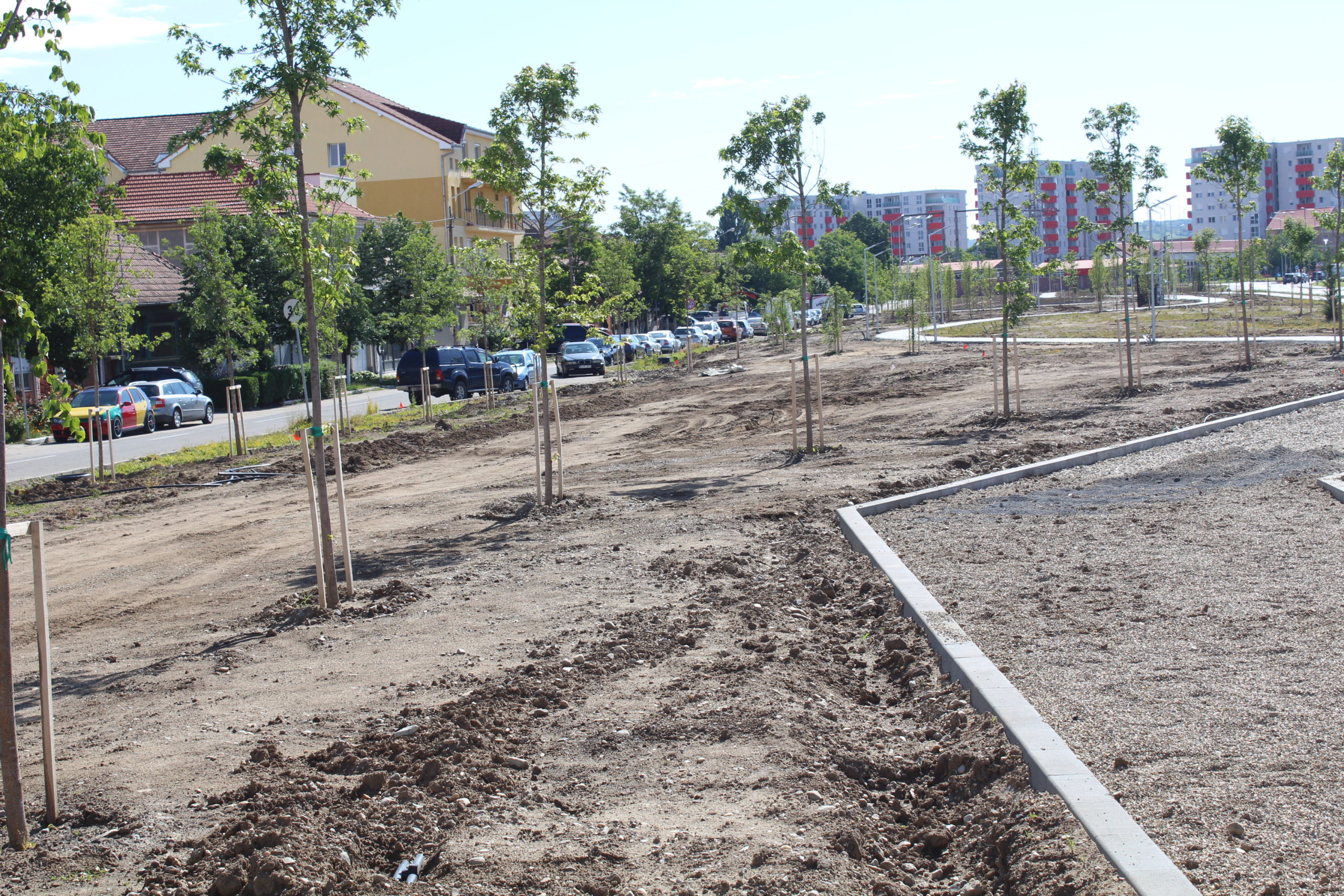

Continuă și lucrările începute în cursul lunii noiembrie 2019 în cadrul investiției Coridor verde Barcăului. Aici au fost finalizate lucrările de amenajare a aleilor pietonale dalate cu piatră, lucrările la sistemul de irigație, rețelele electrice subterane, instalația nocturnă cu proiectoare led a terenului de sport și au fost instalate și cele două toalete publice cu autospălare.
În zonă au fost plantați până în prezent un număr de 353 de arbori ornamentali dintr-o varietate de specii: arțar, mesteacăn, carpen, frasin, salcâm, platan, magnolia, stejar, tei, urmând să fie puse în operă și cele 12.900 bucăţi de arbuști și plante florale perene.
Sunt în curs de execuție lucrările de amenajare a facilităților pentru sport, joacă și recreere respectiv de amplasare a stâlpilor de iluminat public și de instalare a celor două toalete publice.
Lucrările sunt realizate de către SC Construcții Bihor SA Oradea, în valoare de 7.606.962, 87 lei fără TVA, având termen de finalizare data de 31 august 2020.

[

Pe strada Ion Bogdan se nivelează

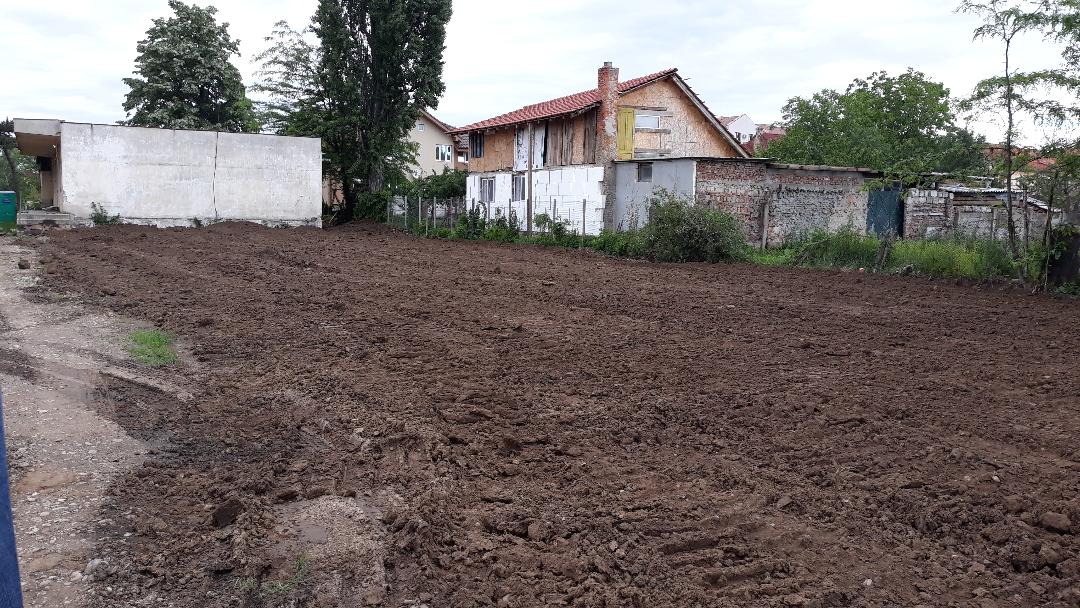

Pe coridorul verde din str. Ion Bogdan, lucrările de execuție începute la mijlocul lunii aprilie a acestui an sunt la stadiul fizic de amenajare a terenului. Au fost executate lucrări de curățare a amplasamentului prin defrișarea vegetației arboricole și arbustive fără valoare decorativă și aflată în declin fiziologic, la ora actuală fiind în curs de execuție lucrări de împrăștiere a pământului procurat și de nivelare a terenului, transmite Primăria.
Lucrările imediat următoare vizează realizarea împrejmuirii cu gard din gabioane de piatră și a sistemului de irigație.
Lucrările de amenajare a coridorului verde din strada Ion Bogdan au fost atribuite prin licitație firmei SC Saminstal SRL pentru suma de 3.514.360 lei fără TVA, având o durată de execuție de 10 luni cu termen estimat de finalizare 13 februarie 2021.

În Grigorescu se curăță și se umple

La începutul lunii mai au fost demarate lucrările de execuție la coridorul verde din str. Daliei din cartierul Grigorescu.

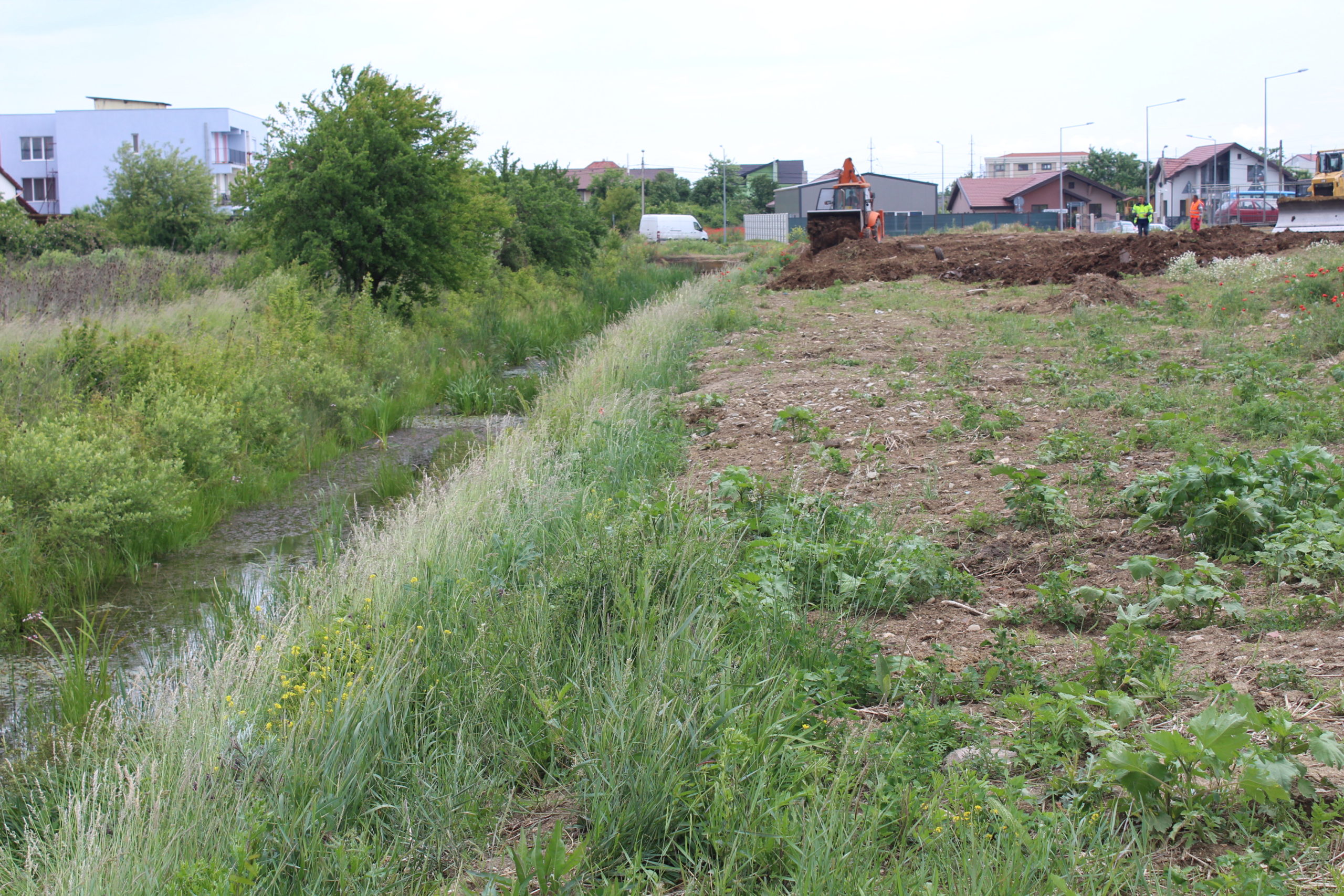

Potrivit informării transmise de Primăria Oradea, la ora actuală sunt în execuție lucrări de amenajare a terenului prin curățarea acestuia, nivelarea solului, urmând ca la finalizarea acestora să se intervină în zona pârâului Adona prin lucrări de curățare, decolmatare și reprofilare a albiei pârăului, respectiv să se instaleze sistemul de irigație pe cele două zone aferente coridorului.
Lucrările de amenajare a coridorului verde din strada Daliei sunt realizate de către firma SC Saminstal SRL, pentru suma de 4.997.242 lei fără TVA, având o durată de execuție de 10 luni, cu termen de finalizare în 04 martie 2021.
